池袋東口を歩くと、旧西武池袋本店の変化は目に見えてわかります。建物名はとっくに「ヨドバシHD池袋ビル」に変わり、残った西武の売場も改装を重ねてリニューアルオープンを続けています。それなのに、この建物の大半を占めるはずのヨドバシマルチメディア池袋が開く気配だけはない。2026年4月現在、2024年9月の建物引き渡しから1年7ヶ月が経過してもなお、開業日は公式に発表されていません。
運営するヨドバシホールディングスは非上場で情報開示が乏しく、これまで繰り返されてきた開業予想はことごとく外れてきています。そこで今回は生成AI4モデル(ChatGPT・Gemini・Grok・Claude)に同一条件で開業時期を予測させ、現地の工事状況と同社の過去の開業実績を照らし合わせながら、現時点でいつの開業が最も可能性が高いのかを検討しました。
その結果、AI4モデルの中央値は2027年6〜7月頃となり、現地調査と過去実績を加味した分析でも、2027年6月〜12月が最も可能性の高い帯として浮かびあがりました。本当にこんなに時間がかかるのでしょうか。ここでは各AIの主張と、現地で見える変化をまとめていきます。
AI4モデルの予測一覧
| AI | 本命予測 |
|---|---|
| ChatGPT | 2026年10〜12月頃 |
| Gemini | 2027年5〜9月頃 |
| Grok | 2027年4〜6月頃 |
| Claude | 2028年10〜12月頃 |
最も楽観的なChatGPTと最も慎重なClaudeの間には約2年の開きがあります。GeminiとGrokは2027年前半〜中盤に集中しており、4モデルの中央値はおよそ2027年6〜7月頃となりました。
判断材料
売買契約から引き渡しまでの経緯
2023年9月、セブン&アイホールディングスは傘下のそごう・西武を米投資ファンド「フォートレス・インベストメント・グループ」に譲渡しました。実質譲渡額は8,500万円とされています。フォートレスはヨドバシHDと連携しており、西武池袋本店の不動産部分(など)を約3,000億円でヨドバシHDに売却する契約が締結されました。この時点では建物の引き渡しは行われておらず、西武は全館で営業を継続していました。
2024年8月頃までに、西武池袋本店の中央ゾーンと北ゾーンの売場が一斉に閉店します。2024年9月1日、建物名称が「ヨドバシHD池袋ビル」に変更され、8階のレストラン街もヨドバシHD側の管理に移行しました。売買契約から約1年を経て、建物がヨドバシHDに引き渡された形となります。引き渡し直後の2024年9月から2025年1月13日まで、1階と地下1階では仮設のマルシェ形式のイベントが実施されていました。内部は天井・壁が撤去された状態にあり、通常営業でも本格的な工事現場でもない移行期として位置付けられます。
建物外観から観察できる変化
ヨドバシ区画の工事エリアは外部から立ち入ることができず、内部の状況を直接確認する手段はありません。考察の材料として使えるのは、建物の外観や一般客が立ち入れる区画から視認できる変化に限られます。
-
中央エスカレーター(B1〜1階): ヨドバシ仕様のダブルエスカレーターが完成している。2025年11月後半、西武1階中央ゾーン(フレグランスコーナー)のオープンと同時期に姿を現した。寒色系の照明が特徴的。なお、2階以上のヨドバシ区画は依然として立ち入り不可の状態が続いている。
-
8階レストラン街「ダイニングパーク池袋」: 2026年4月までに床や天井などの改修が行われた他、喫煙室・化粧室の新設・移設などが行われた。また、一部区画で新店舗が順次オープンしている。西武からヨドバシHD管理に移行した区画で、継続的に営業が行われている。
-
地下1階北ゾーン・駅側シャッター付近: 2026年3月頃から仮囲いが設置された。周囲の多くのシャッターの中で仮囲いが確認されたのはこの一箇所のみ。
-

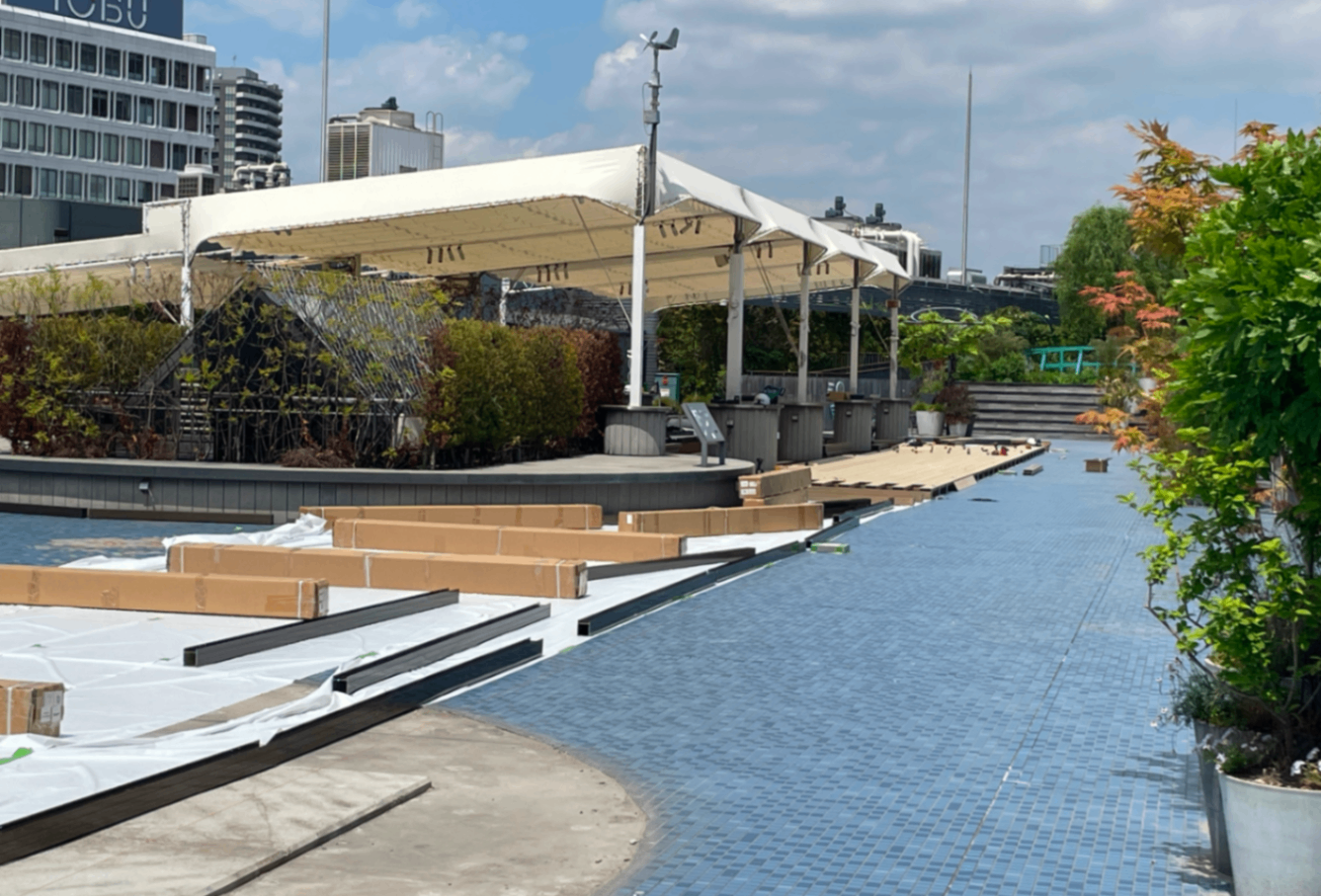

9階屋上: 2024年8月にフードカートなど飲食施設が閉業。その後の2025年4月から大部分を閉鎖して改修工事を開始し、ウッドデッキの施工が始まった。2025年11月時点では鉄骨屋根・プレハブ風木造建物・ソファー・バーベキューグリルなどが設置されていたが、木造プレハブ部分は防水シートを貼った状態のままの状態が続くなど、特段急いでいる雰囲気は感じられない。
-
建物サイン・看板: 全体としてヨドバシ仕様への変更は行われていない。SEIBUの看板は2025〜26年冬頃から点灯しなくなったものの、取り替え・撤去などは今に至るまで行われていない。また建物外装などについても、一部の日除けの撤去にとどまり、本格的な作業は観測されていない。



開業前シグナルは現時点でゼロ
過去数回にわたり、「オープニングスタッフ募集・〇月オープン予定」と明記した求人情報がたびたびネット上に出回ってきました。しかしそのたびに予定月が過ぎても開業せずに期日を過ぎるという経緯が繰り返されています。ヨドバシHDは非上場で開示義務がなく、求人の掲載時期も経営判断で決まるため、求人の有無を進捗の客観的な指標として扱うことには根拠がありません。

大型家電量販店の開業に向けては通常、内装工事完了・大型什器の搬入・商品搬入・系統試験・消防検査・最終清掃・リハーサル営業といった工程が必要です。開業日程を見極めるうえで実質的に有効なシグナルは、大型什器の搬入と看板の付け替えに絞られますが、2026年4月時点ではいずれも明確には確認されていません。
「ヨドバシカメラ」を理解する
ヨドバシにとって池袋は「14年越しの案件」だった
今回の取得が異例のコストと時間をかけた案件である背景には、同社と池袋との長い因縁があります。
ヨドバシカメラは2009年、閉店した三越池袋店(現・ヤマダデンキLABI LIFE SELECT池袋)への出店を検討していました。このときは駐車場が確保できないことを理由に断念しており、池袋中心部への旗艦出店の機会は一度消えています。
その後、東口にはヤマダデンキLABI1、西口にはビックカメラが根を張り、半径500m圏内に大型家電量販店が三角形に並ぶ構図ができあがりました。池袋は推定1,500億円規模、全国2位の家電量販市場とされ、集積地としては秋葉原より濃いとも評されます。ヨドバシはその中心に立てないまま、新宿と秋葉原を二大拠点にしてきました。
2023年にフォートレス経由で西武池袋本店が動いたのは、14年前に諦めた池袋に、今度は駅直結で三越跡より大きな物件で戻るチャンスだったと読めます。約3,000億円という取得額は、そうした経緯の重みを反映しているとみることもできます。この文脈は、工事の進捗に関わらず、「急いでいない」という解釈と整合します。長年狙い続けた物件を手に入れた以上、開業を急ぐより、念入りな準備を優先するという判断は自然です。ヨドバシ内部の意図を外部から確定する手立てはありませんが、3,000億円の投資と慎重な工程管理は、同じ方向を向いているようにみえます。
ヨドバシカメラの全店舗と、池袋の立ち位置
ここで一度、ヨドバシカメラの全店舗を俯瞰しておきます。2026年4月時点で公式に全国24店舗(うちヨドバシアウトレット京急川崎は2026年1月閉店)です。なお、いずれも調べた範囲で得られた情報であり、実際の現状とは異なる可能性があります。
| 都道府県 | 店舗 | 開業 | タイプ | 建物の性格 |
|---|---|---|---|---|
| 北海道 | マルチメディア札幌 | 1995 | T | 札幌駅北口。2028年に北4西3(D)へ移転か |
| 宮城 | マルチメディア仙台(仙台第1ビル) | 2023/8 | N | 仙台駅東口、自社ビル新築 |
| 福島 | マルチメディア郡山 | 2011/9 | T | ATi郡山 B1〜3F |
| 栃木 | マルチメディア宇都宮 | — | T | トナリエ宇都宮 6〜8F |
| 埼玉 | マルチメディアさいたま新都心駅前店 | 2015/7 | T | COCOON3 |
| 千葉 | マルチメディア千葉 | 2024/11 | R | そごう千葉別館ジュンヌ館を改装 |
| 東京 | 新宿西口本店 | 1975/11 | N | 西新宿、自社ビル13棟体制 |
| 東京 | マルチメディア新宿東口 | 2004/9 | R | 旧飲食店ビルを大改装 |
| 東京 | マルチメディアAkiba | 2005/9 | N | 旧秋葉原貨物駅跡地、自社ビル新築 |
| 東京 | マルチメディア錦糸町 | 1996/11 | T | JR錦糸町駅ビル「テルミナ」内 |
| 東京 | マルチメディア上野 | 1986/8 | — | 上野駅徒歩1分 |
| 東京 | マルチメディア町田 | 1998/11 | — | JR町田駅前 |
| 東京 | 八王子店 | 1991/1 | — | JR八王子駅前 |
| 東京 | マルチメディア吉祥寺 | 2007/6 | R | 吉祥寺三越跡 |
| 神奈川 | マルチメディア横浜 | 2005/11 | R | 岩崎学園ビル(三越横浜跡) |
| 神奈川 | マルチメディア京急上大岡 | 1999 | T | 京急百貨店内 |
| 神奈川 | マルチメディア川崎ルフロン | — | T | 川崎ルフロン B1〜4F |
| 神奈川 | ヨドバシアウトレット京急川崎 | 2004(2026/1閉店) | T | 公式一覧残存 |
| 新潟 | マルチメディア新潟駅前店 | 2016/3 | N | 新潟駅万代口、自社6階建て新築 |
| 山梨 | マルチメディア甲府 | 2021/4 | R | 山交百貨店跡 |
| 愛知 | ヨドバシカメラ サンシャインサカエ店 | 2026/2 | R | サンシャインサカエの一部。SKE48劇場等と同居 |
| 京都 | 京都ヨドバシ | 2010/11 | D | 近鉄百貨店京都店を解体→新築 |
| 大阪 | ヨドバシ梅田 | 2001/11 | N | 梅田、自社ビル新築 |
| 福岡 | マルチメディア博多 | 2002/11 | N | 博多駅新幹線口、自社ビル新築 |
| 東京 | マルチメディア池袋(仮称) | 未開業 | R(共存型) | 本稿の対象 |
タイプ凡例:N=更地・再開発敷地に自社ビル新築、D=旧建物を解体して新築、R=既存建物を改装して入居、T=駅ビル・SC・百貨店など第三者の建物に入居
池袋は既存建物を改装するR型(共存型)に分類されます。以下の分析では、このR型の実績が池袋の工期を測る主な物差しとなります。
R型の過去実績と池袋の比較
同社のR型店舗の開業実績を整理すると以下のとおりです。
| 店舗 | 取得/契約 | 開業 | 取得→開業 |
|---|---|---|---|
| 横浜 | 2005年前半 | 2005年11月 | 1年以内 |
| 吉祥寺 | 2006年9月 | 2007年6月 | 約9ヶ月 |
| 甲府 | 2019年11月 | 2021年4月 | 約17ヶ月 |
| 千葉 | 2023年10月 | 2024年11月 | 約13ヶ月 |
| サンシャインサカエ | 2025年3月 | 2026年2月 | 約10ヶ月 |
R型の開業所要期間は9〜17ヶ月で、平均は約12ヶ月です。池袋は建物引き渡し(2024年9月)から2026年4月時点で約1年7ヶ月が経過しており、R型の最長実績である甲府の17ヶ月をわずかに超えた段階にあります。数字だけを見れば、「極めて異例な長期化」とまでは言いにくく、過去最長の前例からの逸脱は現時点ではまだ小幅です。ただし今後も開業の気配がなければ、その差は月単位で広がっていきます。
池袋固有の遅延要因
R型の平均工期がそのまま当てはまらない理由として、池袋には以下の固有要因が重なっています。
建物の構造的複雑さ
西武池袋本店の建物は、1940年の開業以来1952〜1975年にかけて9段階の増築を経ています。棟を継ぎ足した結果、フロアごとに階高・躯体・梁の位置が揃っていません。「香港の九龍城砦のような作り」と形容されるほど複雑な内部構造を持つとされています。施工業者もそごう・西武系からヨドバシ系へ切り替えが行われており、現存する図面が実物と一致しない可能性も指摘されています。
規模がR型前例の2〜3倍
ヨドバシHD池袋ビルにおけるヨドバシ区画の床面積は約40,000㎡と推計されます。過去のR型事例(13,800〜21,450㎡)の2〜3倍に相当します。規模別に比較すると、ヨドバシ梅田+梅田タワー(90,700㎡)に次ぐ2番目の規模となる見込みです。
| 順位 | 施設 | タイプ | 商業面積(概算) | うち家電店単独 |
|---|---|---|---|---|
| 1 | ヨドバシ梅田+梅田タワー | N | 90,700㎡ | 35,600㎡ |
| 2 | ヨドバシHD池袋ビル(ヨドバシ区画) | R | 約40,000㎡※ | 推定26,000〜34,000㎡ |
| 3 | 京都ヨドバシ | D | 38,300㎡ | 推定20,000〜25,000㎡ |
| 4 | ヨドバシAkiba | N | 33,000㎡ | 23,800㎡ |
| 5 | ヨドバシ博多 | N | 約23,000㎡ | 20,000㎡ |
| 6 | ヨドバシ仙台第1ビル | N | 約22,000㎡ | 約22,000㎡ |
| 7 | ヨドバシ横浜 | R | 21,450㎡ | 推定15,000〜20,000㎡ |
| 8 | ヨドバシ吉祥寺 | R | 18,500㎡ | 推定12,000〜14,500㎡ |
| 9 | ヨドバシHD千葉ビル | R | 17,824㎡ | 約13,000㎡ |
| 10 | ヨドバシ甲府ビル | R | 13,800㎡ | 推定10,000〜12,000㎡ |
※ヨドバシ区画の約40,000㎡は、改装前の西武池袋本店の売場面積(約88,000㎡)から、改装後の西武売場(48,000㎡)を差し引いた推計値。ビル全体の売場面積は、改装後も西武+ヨドバシの合算で70,000~80,000㎡程度とみられる。
R型のみを抜き出すと、池袋(約40,000㎡)以外はいずれも13,800〜21,450㎡の範囲に収まります。過去のR型の開業実績(9〜17ヶ月)が中型商業施設の改装に基づく数字である以上、その2〜3倍の規模を同じ時間感覚で仕上げるのは前提から難しいとみられます。
売買契約から引き渡しまでの混乱
2022年12月、豊島区長が低層階へのヨドバシ入居に対して公開の場で反対意見を表明しました。こうした行政との調整に代表される関係者間の混乱が、売買契約(2023年9月)から実際の建物引き渡し(2024年9月)までに時間を要した一因である可能性があります。特に1階の営業面積に関する調整や、ラグジュアリブランドの出店エリアなどの策定では、ビル全体で調整を要したことが報道されていました。
建設業界全体の構造的制約
2024年から建設業にも時間外労働の上限規制が適用され、現場の稼働時間が全国的に圧縮されました。資材費の高止まりとあわせ、大型再開発案件で工期の後ろ倒しが相次いでいます。池袋もこうした業界全体の動向と無縁ではないとみられます。
開業時期の予想
AI予想
では、改めて以上の前提の上で、ヨドバシ池袋開業時期について各AIはどういう思考でいつ開業すると判断したのでしょうか。
ChatGPT(2026年10〜12月頃)
最も楽観的な予測です。根拠の柱は2つあります。一つは「急ぐ必要性の低さ」で、西武池袋本店とは違い既存顧客がいない状態であること・不動産を取得した自社物件出あることなどから、未開業であっても財務的な痛みが小さいという読みです。その一方で、B1〜1階を貫く中央エスカレーターが既に完成していることを、内装工事全体が相当進んでいることの証左と捉えています。建物の縦の大動脈が完成しているなら、各フロアの内装もある程度仕上がっているはずだ、という論理です。ただし中央エスカレーターの完成は、同時期にオープンした西武1階中央ゾーンの工事スケジュールに引きずられた結果である可能性もあり、内装全体の進捗を示す積極的なシグナルとして読むのは難しいと考えられます。
Gemini(2027年5〜9月頃)
建物の構造的難題を軸にした予測です。西武池袋本店の建物は1952〜1975年にかけて9段階の増築を経た複合躯体で、施工業者も途中で交代しています。図面と実物が一致しない状況で新たな施工者が作業を進めるには、現地確認を繰り返しながら慎重に進める必要があるという立論は説得力があります。一方、豊島区長の反対意見も遅延要因の一つとして加えています。しかしその混乱は既に契約前後の期間に吸収されており、現在進行中の工事の長期化を説明する要因として重く評価し過ぎている印象があります。
Grok(2027年4〜6月頃)
Geminiと同じく構造的難題を最大の制約と捉えつつ、現状観察から得られた工事の斑(まだら)状態を「全体スケジュールが確定しておらず、都度優先順位を組み替えている状態」と解釈した点が独自です。比較基準として京都ヨドバシ(開業まで5年)を挙げています。しかし同店は旧建物を解体して新築したD型の案件です。解体・新築という別工程を経て5年かかった事例を参照しつつ、それより短い2027年前半を予測している根拠の説明としては、やや整合性を欠く印象が残ります。
Claude(2028年10〜12月頃)
最も慎重な予測です。「2026年4月時点で開業前シグナルが皆無」という観察を出発点に、大型店舗の開業には通常4〜6ヶ月の最終準備工程(什器搬入・商品搬入・消防検査等)が必要であることから、1年以内の開業を排除しています。そこから2028年末という予測に至る理由としては、規模(R型前例の2〜3倍)と躯体の複雑さを踏まえた工事期間として30〜40ヶ月程度を見込み、引き渡し(2024年9月)に加算した結果とみられます。シグナルの不在を重視する姿勢は合理的ですが、工事が外から見えないだけで内部では相当進んでいる可能性を十分に織り込んでいない点で、過度に保守的になっている可能性もあります。
分析:2027年6月〜12月が最も可能性の高い時期
以上の分析を総合すると、2027年6月〜12月が最も可能性の高い開業時期と判断されます。
早ければ2027年前半、遅ければ2028年前半までずれ込む可能性も残ります。
この判断の根拠は主に5点です。
- 2026年4月時点で開業前シグナル(什器搬入・看板付け替え・求人の本格化)がいずれも確認できないことです。6〜9ヶ月の前置き工程を要する大型店舗の性格上、2027年前半開業は物理的に難しいとみられます。
- 比較的大きな進捗である中央エスカレーターの完成は、必ずしも積極的な進捗シグナルとして読めないことです。
- 池袋のヨドバシ区画がR型前例の2〜3倍の規模であることです。過去の平均12ヶ月に規模・躯体複雑性・計画変更の影響を加味すると、引き渡し(2024年9月)から25〜35ヶ月、すなわち2027年春〜夏頃が目安となります。
- 西武側の最終フェーズが2026年度末(2027年3月頃)まで続く可能性があることです。一部報道では2026年度末までグランドオープンがずれ込む可能性に言及がありました。その後ヨドバシ側が仕上げ工事に半年〜1年を要するとすれば、2027年秋〜2028年前半に着地します。
- 2025〜26年にかけて観察されてきた小規模な変化(西武看板の消灯・北ゾーン入口付近の仮囲い設置など観察できる進捗)が、開業1年程度前の準備段階と整合的であることです。
一方で建物内部で内装工事などが相当進んでいる可能性(早まる方向)、業界全体の人手不足がさらに深刻化する可能性(遅れる方向)、札幌・北4西3(2028年夏予定)との露出調整(半年単位で前後する可能性)など、外部から検証できない変数も多く残っており、不確実性は大きいままで、依然として明確な開業時期はベールの中というのが正確な表現だと思われます。
いずれにしても、マルチメディア池袋を含めたヨドバシHD池袋ビルの全体像が明らかになるまでは、もう少し時間がかかりそうです。
記事に含まれる面積などの数値はソースによって異なることがあります。開業年月などを含めて掲載している数値はイメージであり、不正確な場合があります。正しい情報をお持ちの方はご提供いただけますと幸いです。
